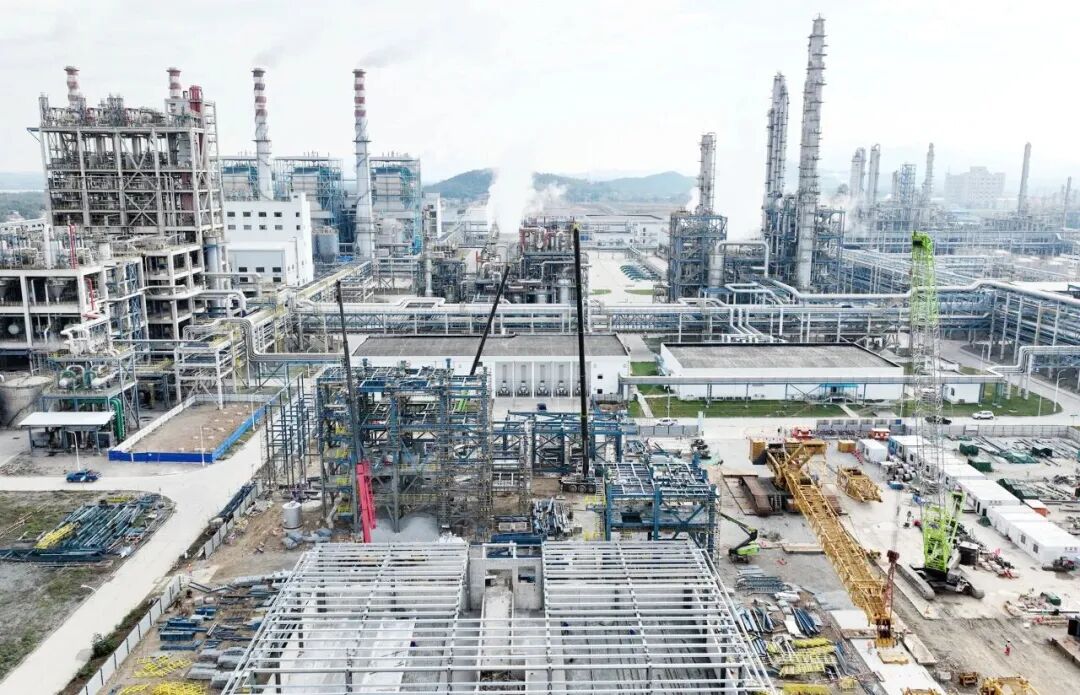

初冬时节,寒潮来袭。中石化湖南石油化工有限公司生物质气化柔性平台建设项目工地一派繁忙景象,参建人员夜以继日,加班加点,全力推进项目钢结构模块安装工作,冲刺11月底钢结构主体封顶,并为首台大件设备吊装做准备。

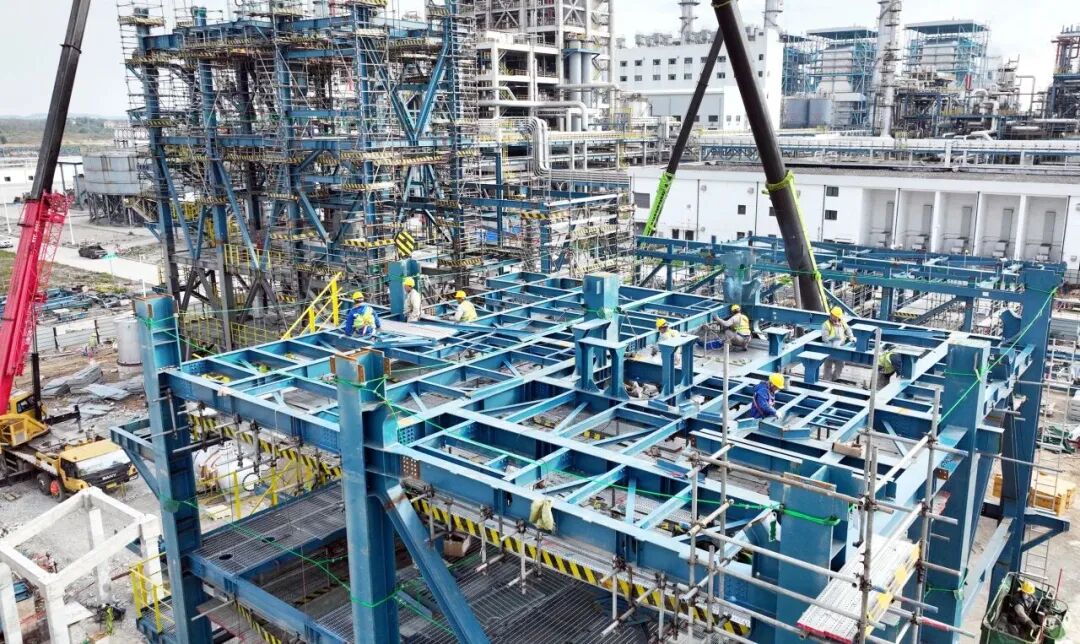

目前,第三模块主体完成,管道预制完成5292.5吋径,设备安装完成17台套,钢结构安装完成总量的80%。

针对当前气温降低、作业点多面广、夜间施工等情形,己内酰胺部与项目EPC(设计、采购、施工)总包单位中石化宁波工程有限公司坚持从严管控,防范风险,确保项目建设安全有序。
中石化湖南石油化工有限公司生物质气化柔性平台建设项目采用中石化自主研发的加压循环流化床(SFBG)与气流床(SEBG)生物质气化技术,建设100吨/天生物质气流床气化装置和150吨/天流化床生物质气化装置,形成多床型、多原料协同试验柔性平台。
该项目预计2025年12日30日机械竣工,建成投用后可灵活切换两种气化技术进行全生物质气化,日处理150吨生物质颗粒,每小时有效气产量5700标准立方米,产出的合成气接入合成装置生产液氨。该平台不仅可为两种技术的规模化应用提供关键工程验证,助推湖南石化生物质资源化利用,每年可减少二氧化碳排放14万吨,环保效益可观。
